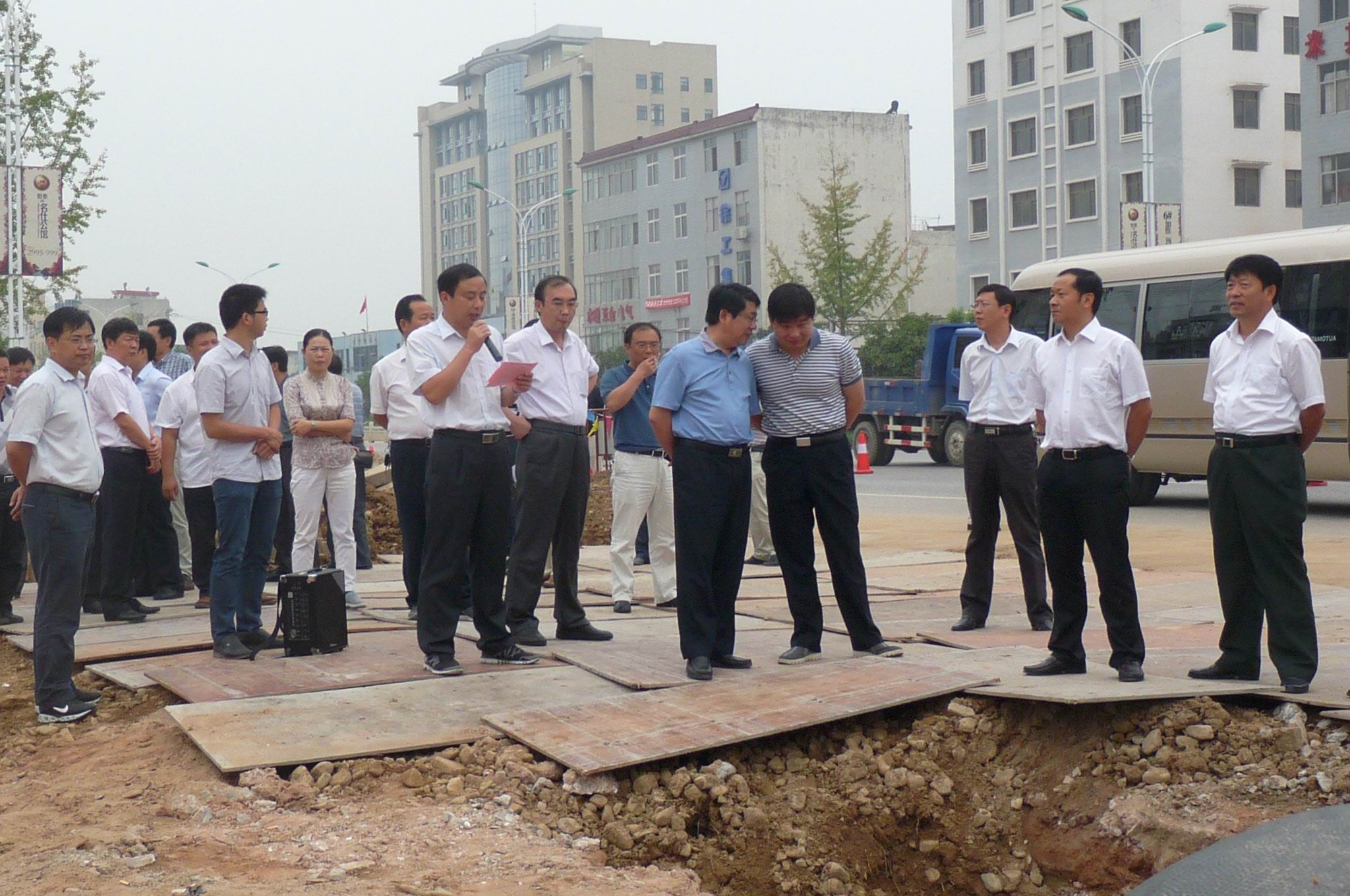

根據市委、市政府決定,將城區管網供水延伸,新老城區供水管網對接工作作為2014年的重點工程。我公司緊緊圍繞市委、市政府的指令開展各項工作,先后多次組織中南建筑設計院設計人員到現場踏勘,對城區的三條主管網延伸和對接工作進行設計。該工程由市政府采購辦提出材料采購計劃,經過材料招標等程序后于2014年7月28日開工。
第一條管線是金橋大道供水主管網改造工程

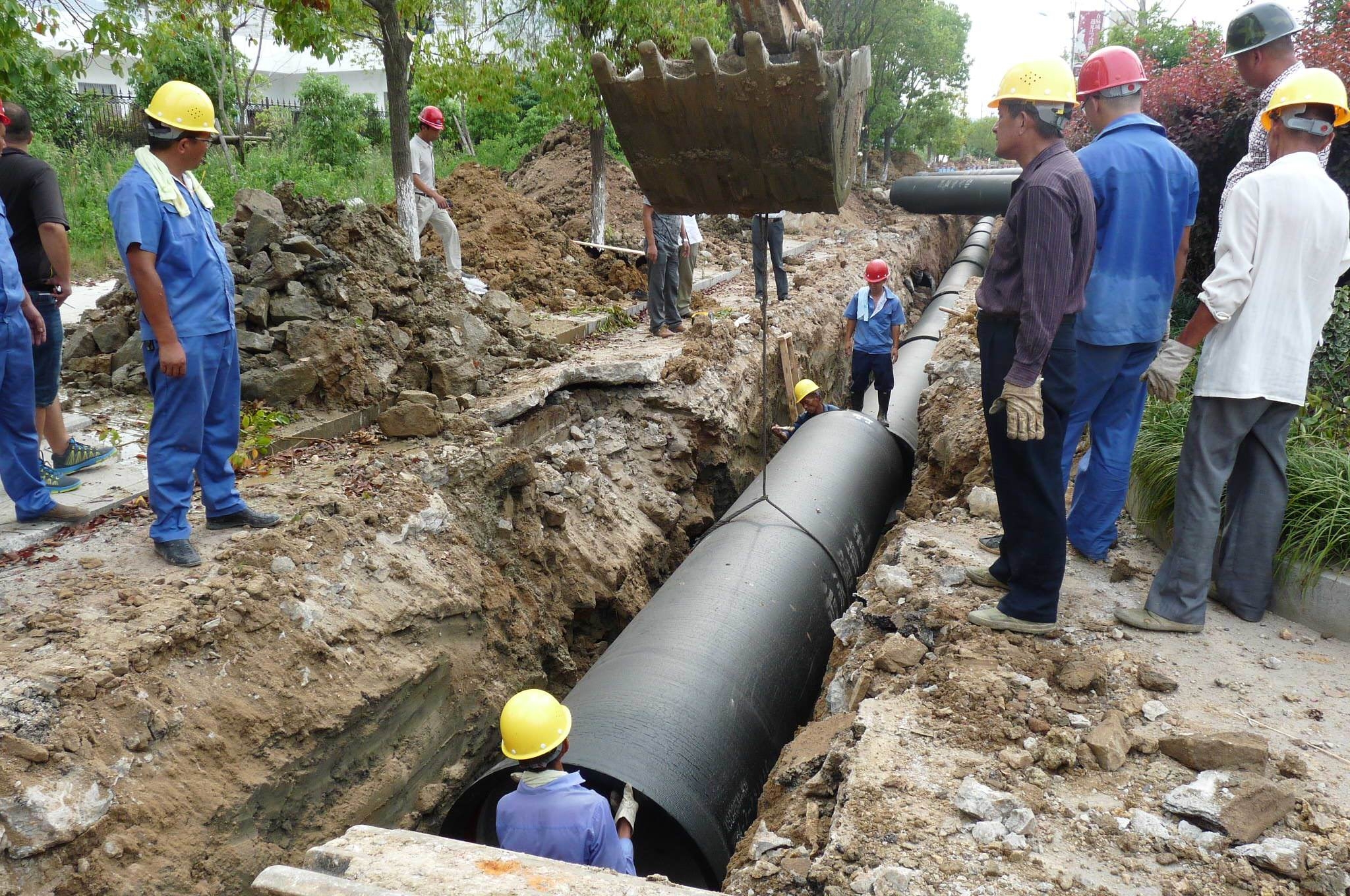

工程由卓爾紡織DN1000管道處改造起,沿金橋大道南側,將原有DN600水泥管更換為DN1000球墨鑄鐵管敷設至地稅局,全長3235米,投資近1200萬元。目前工程已完成2500米的管網鋪設任務。本工程的施工為金橋水廠釋放產能,向開發區、老城區對置供水打下基礎,增強金橋片區管網的輸水能力。
第二條管線是金橋大道至北環路給水工程
工程從北環路亞通電纜廠處原有DN500主管道接口碰通,沿北環西路鋪設至孝感鄉路,再沿106國道延伸線至金通大道敷設DN500球墨鑄鐵管,與金通大道DN600管道碰通,工程全長4380米,投資約500萬元。目前工程已完成2000米的管網鋪設工作。
本工程完成后,能較好的解決金橋水廠向老城區供水的問題,緩解西環路、麻順路一帶水壓低、水量小的問題,并且能很好的服務沿線一帶鄂豫皖農商大市場等招商企業的建設。
第三條管線是孝感鄉南路至金龍大道東段給水工程:
該工程沿孝感鄉南路至金龍大道東段敷設DN600球墨鑄鐵管到金龍大道至(審計局旁)移民文化公園與老城區管線連通,全長2410米,投資近410萬元。
該工程項目實施計劃:工程施工目前尚不具備施工條件[金龍大道(孝感鄉路-將軍南路)根據計劃2014年將擴寬路面及硬化,新建人行天橋一座,同時道路兩側落差加大,土方回填量較大,不利于管溝的開挖和降低水頭損失],為避免交叉施工所造成的重復投資,為此該路段管網的施工將在金龍大道道路線形及道路基礎完成后進場施工。
城區供水管網工程的實施將在新老城區結合部形成環狀供水,不僅能夠有效的提高金橋水廠的產能,減輕東門水廠的供水壓力,平衡新老城區的供水壓力,同時能夠有效的提高供水服務效率,在特殊情況下能夠保障最低的停水面積,能夠更好的服務于廣大市民。
